直击雷安装工程

南京一库房GFL避雷塔防雷系统全套施工

2026-08-12   点击次数:45 次

一、独立基础施工

1.基坑开挖:常规10–30mGFL塔基坑深度≥2m;

2.钢筋绑扎+地脚螺栓预埋

a.钢筋笼整体绑扎,配套专用地脚定位架固定4根预埋螺栓,四角对角线偏差≤15mm

b.地脚螺纹提前涂抹黄油防护,防止浇筑水泥粘连

c.混凝土浇筑 采用C30商品混凝土,分层振捣密实;基础顶面预留调平垫板位置

d.养护静置 常温养护≥7天;冬季低温养护15–28天,强度达标后方可立塔,禁止提前吊装。

二、基础验收

1.清理基础顶面、地脚螺栓水泥残渣

2.复测四地脚根开、对角线、水平标高,高低差用镀锌钢板调平(单处垫板≤3块)

3.记录基础承载力、外观无裂缝、沉降隐患

三、塔体地面分段预组装

1.按出厂分段编号(下段→中段→上段)地面平铺拼装

2.法兰对接,螺栓手动初步带上,排查螺孔错位、角钢变形,禁止高空强行扩孔敲击

3.每段拼接完成后检查框架方正,预组装完成整体捆扎加固,预留吊点

四、分段吊装立塔

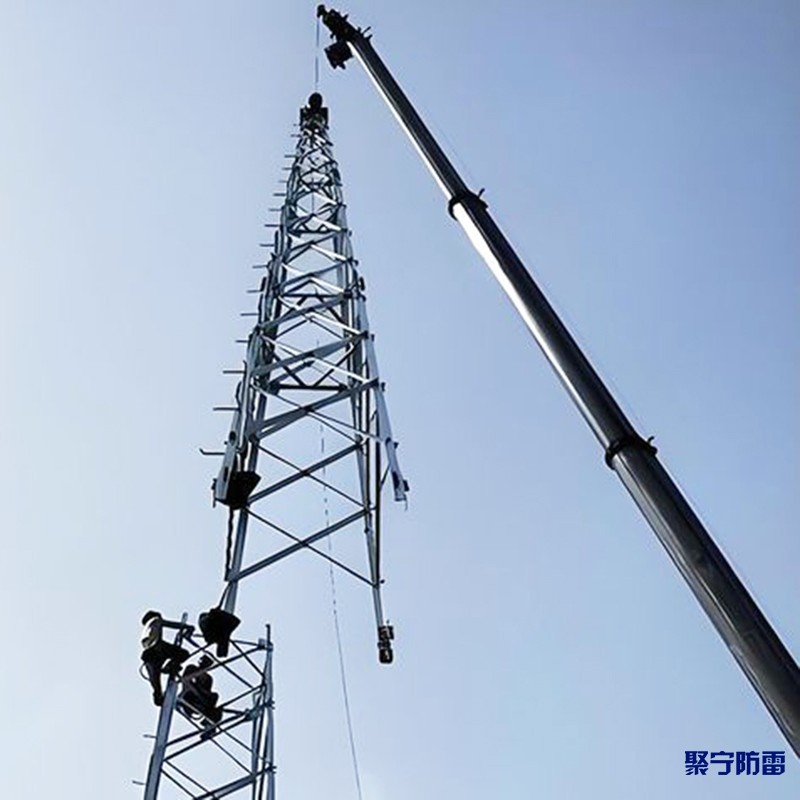

1.吊车吊具挂设塔段专用吊环,对角拉两根控制缆风绳,防止吊装扭转碰撞

2.吊装顺序:最下一节塔体→ 中间节 → 最上节 → 塔顶避雷针

3.塔段吊至基础上方30cm,缓慢下放,法兰孔对准预埋地脚螺栓,穿入螺母临时固定

4.每吊装完一节,四角缆风绳拉紧临时固定,再吊装上一节

南京聚宁防雷科技有限公司,专业防雷施工企业,资质齐全,施工经验丰富,案例很多,可以免费提供方案

五、垂直度校正+ 螺栓终拧

1.校正标准:全塔整体垂直度≤塔总高度1/1000(20米塔倾斜不超20mm);双经纬仪90° 正交监测校正

2.调平方式:增减基础调平钢板、微调缆风绳拉力

3.螺栓紧固工艺:

a.分2–3次对角循环拧紧,达到设计扭矩;

b.底座地脚螺栓加双螺母防松;所有螺栓外露丝扣2–3扣;

c.全部紧固完成后再次复测垂直度并留存记录

六、塔顶接闪装置安装

1.塔顶法兰安装φ16实心不锈钢接闪针,双面焊接,焊缝长度≥100mm

2.针体无毛刺,如需扩大保护范围加装侧接闪短针

3.焊接破损处打磨,补富锌防腐漆

八、环形接地网施工

1.接地沟槽开挖深度≥0.8m,环绕塔基闭合环形,四角圆弧过渡

2.沟槽四角、中间点位打入Φ20×2.5m铜包钢垂直接地极,极间距≥5m(2倍极长)

3.40×4热镀锌扁钢连接所有接地棒,扁钢搭接焊长度≥80mm,三面满焊

4.焊接点全部涂刷沥青/镀锌漆防腐;土壤干燥高阻区域添加长效降阻剂

5.接地网与厂区建筑总等电位带至少两处连通
